文章發布時間:2018年08月15日 作者:武山項目部
武山項目部施工的2#隧道總長1541米,所處地層地質十分復雜,圍巖整體性較差,給開挖帶來很大的安全隱患。自開工以來,在公司領導的正確領導及支持下,武山項目部全體員工統一思想,精心組織,合理施工,從管理上不松懈,從技術上嚴格要求,從施工上精益求精,從文明生產、標準化作業方面嚴格按規范實行,從人的不安全行為到物的不安全狀態,都嚴格管理,堅持杜絕三違現象發生。經過共同的不懈努力,2#隧道終于在2018年8月14順利實現安全貫通,在安全、技術方面都得到業主方的高度認可。
出口0K+00-0K+20米施工段,圍巖以粉質黏土夾碎石、強風化砂礫巖以及破碎的中風化砂礫巖為主,圍巖穩定性差,頂板兩幫坍塌嚴重,圍巖極不穩定,我們結合實際情況,制訂了詳細的施工方案,用16#工字鋼做拱架,從拱頂?shù)絻蓭?,填實充滿,加強筋、固定筋,錨桿加固都嚴格按照設計要求,最后安全完成該地段支護工作,有力的保障了整條隧道施工進出安全。
從0K+25-0K+420米段,以中風化砂礫巖為主,較破碎,節理裂隙較發育,圍巖基本穩定,局部頂板脫落,有片幫現象,縱觀整個施工段,頂板時有發育裂隙,在0K+405米處遇水層,出水點多達十幾處,其中有四處較大股水流得到有效控制,其余較分散,給施工帶來較大不便,經過施工人員共同努力,利用三周時間,控制出水點,接管引流500米,做水倉10m3,挖水溝450米,清淤泥近200m3,并對清理后的路面鋪石渣70m3、石粉30m3,達到不穿雨鞋能直接到迎頭掌子面工作地點,徹底告別了泥巴連天的被動局面,為整個隧道施工進度打下堅實基礎。

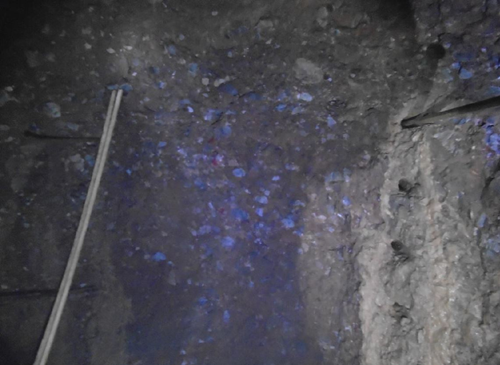

(2#隧道中風化砂礫巖)
從0K+440-0K+810米段,該段全部為粉質泥巖,是整條隧道施工難度最大的,開挖進尺上不去,頂板兩幫經打眼爆破后,坍塌片幫增多,土層油滑嚴重。面對不利因素,項目部統籌安排,嚴格按“短掘進、強支護、快封閉、勤量測”的原則進行施工。在進行拱架支撐后,對拱頂塌方部位填實充滿,及時封閉開挖斷面裸露部分,嚴把支護關,從拱架焊接制作安裝,拱架底腳清凈壓實,噴漿都有專人負責,層層落實,加大管理力度,從而確保了支護質量。該施工段每天只能掘進1.5米至1.8米左右,每月進尺在50米左右,填充圓木300m3,泡沫磚200m3,土塊100m3,袋裝土400余袋,嚴重的影響了工程進度,難度可想而知。

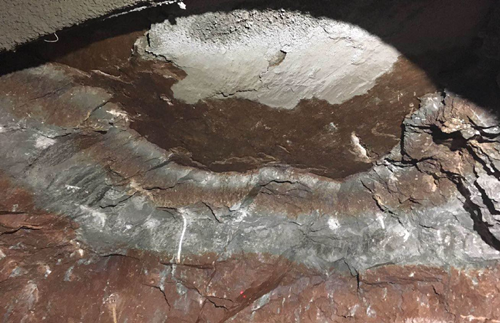

(2#隧道泥巖)
其中0K+620-0K+660米段,該段受地壓影響較大,加之圍巖土層較軟,支護過后多出受擠壓變形,對后期施工帶來極大的安全隱患。項目部根據實際情況,提出處理方案,經設計院同意后,決定利用春節期間對該地段近50米做地梁加二次襯砌,加強支護。這項任務對我們來說,既是考驗又是一次歷練,從春節期間的人員組織到各種設備進場,通過努力協調,各項工作及時到位。同時,針對該地段特殊情況,我們也制定了詳細的施工計劃,并對春節臨時加班人員進行強化安全培訓。施工順序:先用架子管加頂絲間距,進行一對一加密支撐,從底板、兩幫、頂板全部按技術要求到位,鋼筋下料、制作按規范操作,終于在二月底三月初,安全完成了對該地段襯砌工作,確保了隧道的完整性,為節后順利掘進打下良好基礎。

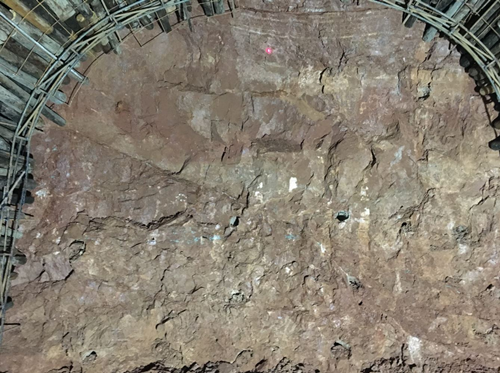

(2#隧道泥巖,拱頂坍塌嚴重)
根據全土質地質情況,為保證施工的安全及進度,通過多方了解,引進了先進的銑挖機。從引進到實戰,工作中的難題都一一克服,邊干邊摸索經驗,掌握技術要領,統一協調,集中管理,從銑挖機開挖、運輸、立架、噴漿,都按設計規范要求去做,單日掘進進尺,最多曾達5米,有力的提高了掘進效率,降低開挖成本,同時也減輕了對隧道圍巖的破壞,在安全方面起到了較好的典范作用。

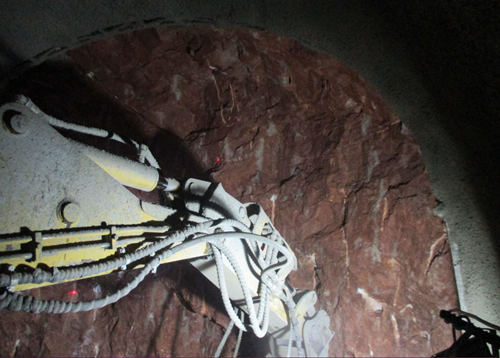

(銑挖機工作)

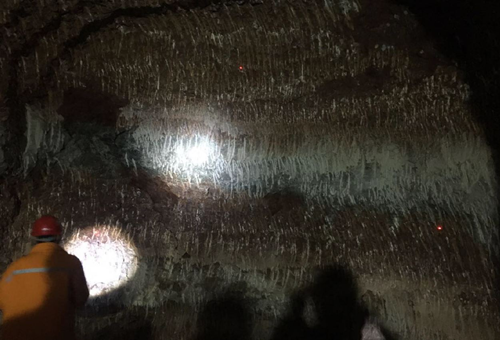

(銑挖機開挖后的掌子面)
在春節放假期間,2#隧道進口的掘進工作也在一如既往的進行著,無論是冰天雪地,還是寒風刺骨,克服了大雪封路,材料上不去就人工往上扛,生活用水沒有,就從硐內水溝里取水喝,戰勝一個又一個困難,安全的完成了春節期間掘進計劃,為整個工期的奠定了堅實的基礎。
總之,2#隧道給我們帶來是機遇也是挑戰,同時也歷練了我們,適應各種形式的作業方式,積累了豐富的此類型隧道施工經驗,體現了我們武山項目部是一支敢打敢沖的隊伍,是一支技術過硬的隊伍,也是一支敢打硬仗的隊伍。雖然困難重重,但是通過努力拼搏,2#安全順利貫通,它的貫通既是新起點又是新動力,我們戒驕戒躁,腳踏實地,完成剩余工程,為南京礦山做出更大的貢獻!
